近日
世界上海拔最高的输变电工程
阿里与藏中电网联网工程
全面开工建设
这是西藏奋力架设又一条
电力天路的收官之作
工程建成后
西藏统一电网
将打通最后一公里
我国大电网也将实现所有地市全覆盖
阿里与藏中联网工程的建设
有哪些重要意义?
工程建设中有哪些困难?
建成后又将给西藏带来哪些发展变化?
我们一一为您解答

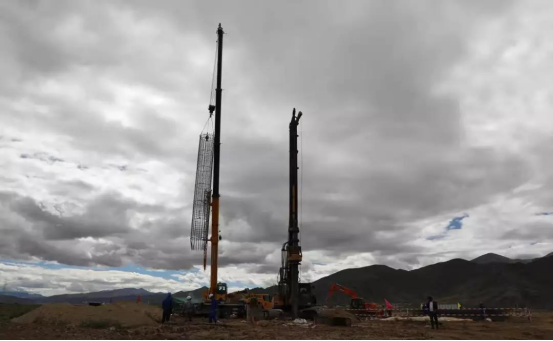

昨日上午,阿里与藏中电网联网工程开工动员大会在西藏拉萨召开。

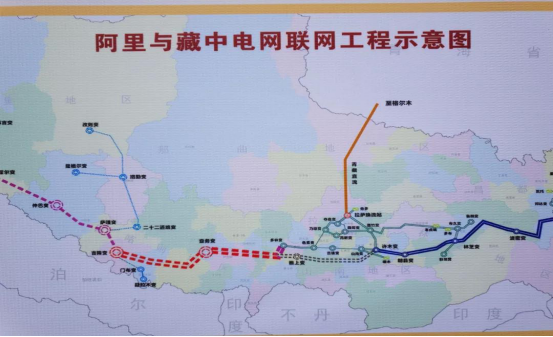

起止路段
阿里与藏中电网联网工程起于日喀则市桑珠孜区多林220千伏变电站,止于阿里地区噶尔县220千伏巴尔变电站,跨越西藏2个地市10个区县。
总投资
工程总投资74亿元。
线路长度

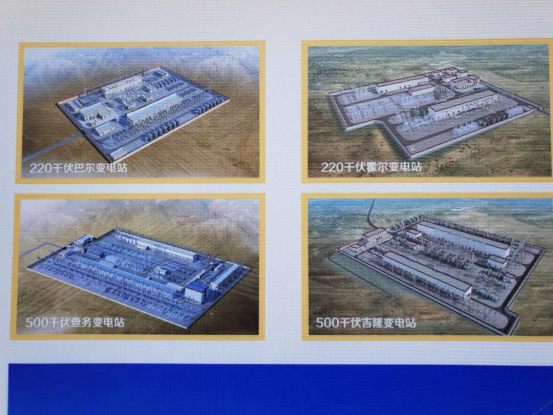

新建500千伏、220千伏变电站6座,500千伏线路944公里(双回)、220千伏线路731公里(单回),110千伏线路14公里,输电线路长度1689公里。
参建单位
施工高峰期参建单位上百家,全线参建人员高峰期将达到3万多人。
建成时间
工程计划于2021年建成投运。

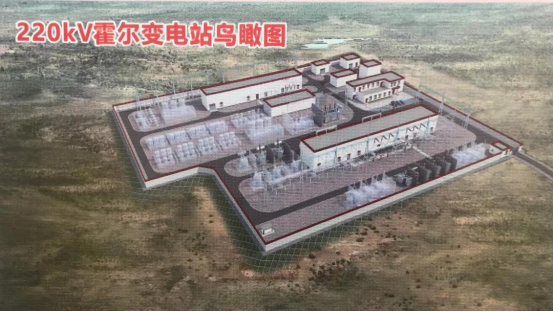

工程鸟瞰图先睹为快
重要意义
工程的建设,将彻底结束阿里电网长期孤网运行历史,为国家整体发展战略和边防安全提供电力保障;建成西藏统一电网,满足西藏经济社会发展和人民生活水平提升用电需求;形成面向南亚开放的大通道,促进西藏清洁能源开发外送,助力西藏打赢脱贫攻坚战和全面建成小康社会具有重大意义。
阿里与藏中电网联网工程,施工环境极其恶劣,道路交通极其艰险,后勤保障极其困难,环保要求极其严格,是继青藏电力联网、川藏电力联网、藏中电力联网工程3条“电力天路”之后,又一项世界超高海拔、超大难度的输变电工程。
工程建设到底有多难?
阿里与藏中电网联网工程,施工环境极其恶劣,道路交通极其艰险,后勤保障极其困难,环保要求极其严格。
工程塔位平均海拔4572米,最高海拔5357米。
3次跨越雅鲁藏布江,穿越永久性冻土区域和无人少人区、沼泽地,沿线气候恶劣、含氧量仅为内地50~60%。
工程物资运输难、主要物资设备最远运距达5400公里,平均跨越5个省区,道路交通险、后勤保障难。
工程环保要求严,需避让珠穆朗玛、冈仁波齐、玛旁雍错等风景名胜区。
工程投运后有什么好处?
工程投运后,将使仲巴、萨嘎、吉隆、聂拉木、普兰、改则和措勤7县用上大电网的电,有效解决和改善沿线近38万人的安全可靠用电问题,使西藏主电网覆盖全区74个县,解决西藏97%人口的用电问题。
西藏统一电网建设的“最后一公里”
2007年以来,在党中央、国家电网公司和自治区党委政府强力支持下,西藏统一电网建设吹响了嘹亮号角!先后建设了青藏、川藏和藏中电力联网3条“电力天路”。
如今,在西藏人民群众不断从“用上电”到“用好电”的征程中,阿里与藏中电网联网——已经成为了西藏统一电网建设的“最后一公里”!
